Энергетики Афганистана урегулировали с донорами и подрядчиками все вопросы, связанные с дальнейщим строительством высоковольтной линии электропередачи CASA-1000, сообщает министерство энергетики и водных ресурсов Таджикистана.
По данным Минэнерго, дальнейшая прокладка этой линии на территории соседней страны возобновлена. Ожидается, что эти работы будут полностью завершены в конце 2026 года – начале 2027 года.

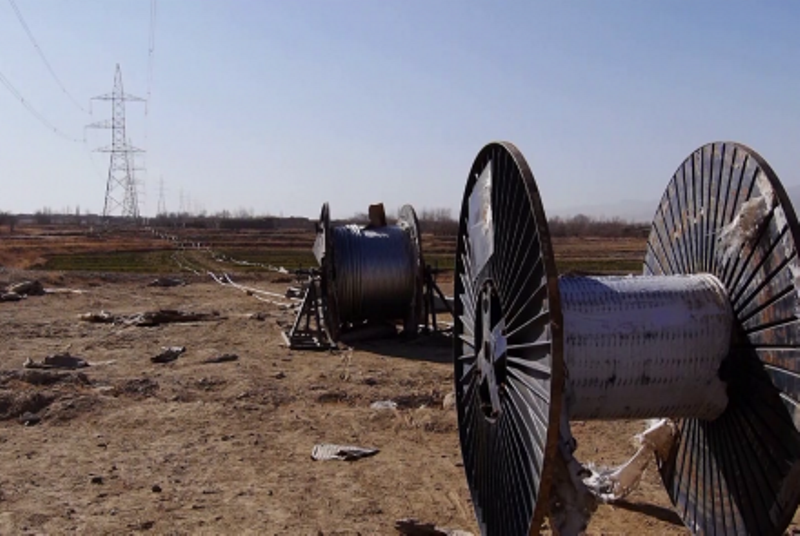

«Все необходимые стройматериалы и оборудование уже находятся на территории Афганистана», - подчеркивают в ведомстве.
Напомним, реализация проекта на территории Афганистана была приостановлена после прихода к власти «Талибана» в этой стране в августе 2021 года.
По данным Da Afghanistan Breshna Sherkat (DABS), общая стоимость афганского участка составляет $260 млн, из которых $160 млн уже освоены. Проект на территории Афганистана финансируется Всемирным банком.
В компании ожидают, что сдача ЛЭП CASA-1000 в эксплуатацию позволит Афганистану ежегодно зарабатывать около $50 млн в год в качестве транзитных сборов.
Между тем, работы на территории Пакистана в рамках этого проекта, по данным Минэнерго РТ, находятся на стадии завершения. Ожидается, что пакистанский участок линии будет полностью готов к эксплуатации в третьем квартале текущего года.

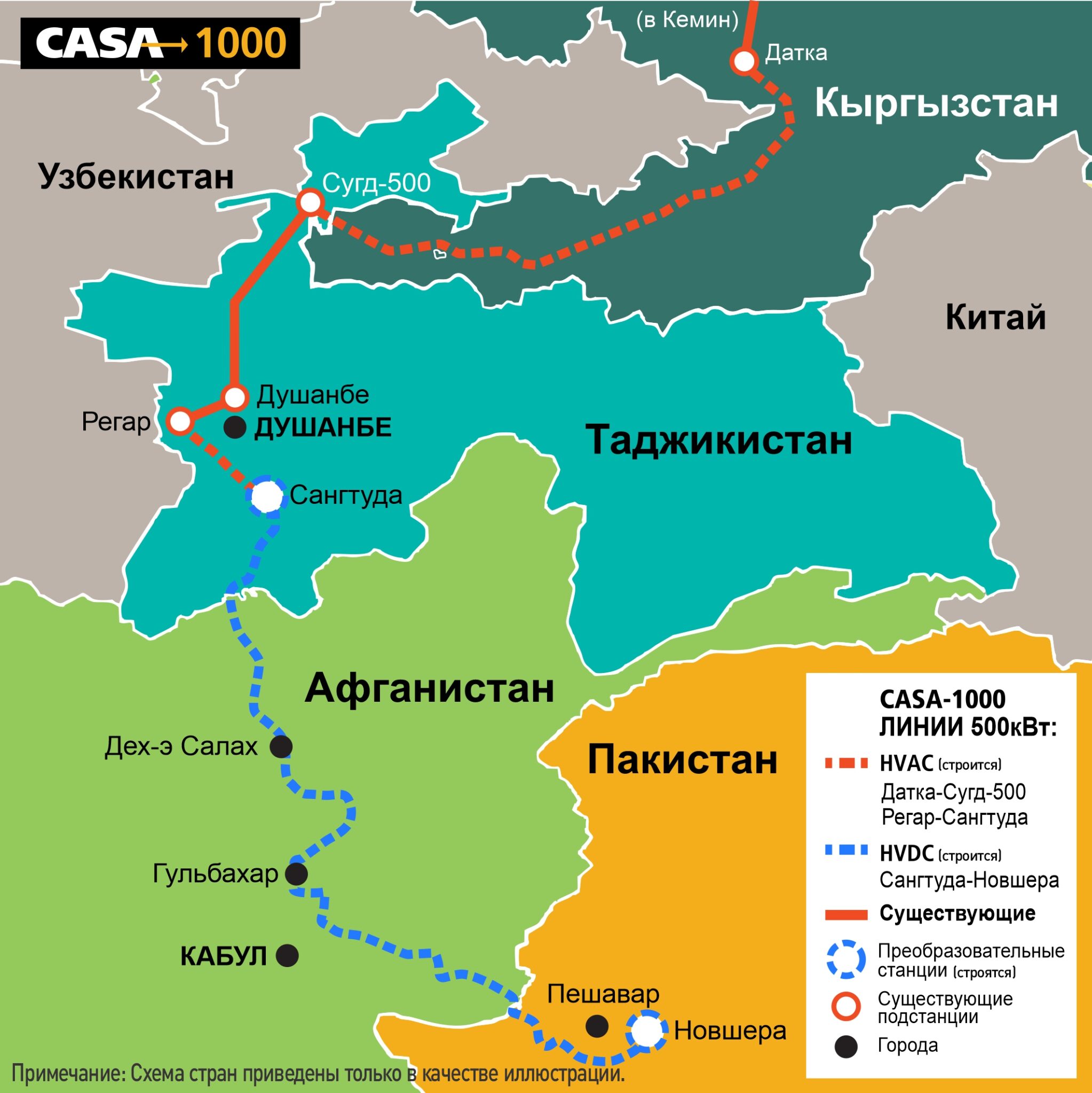

Отметим, что строительство участка ЛЭП CASA-1000 на территории Таджикистана и Кыргызстана уже завершено. С конца марта этого ЛЭП 500 кВ от подстанции «Согд-500» (Таджикистан) до подстанции «Датка» (Кыргызстан) находятся под напряжением.
Ранее, в мае этого года, по итогам прошедшего в Душанбе очередного заседания совместных рабочих групп стран – участниц проекта CASA-1000 и партнеров по развитию был принят Технический кодекс. Этот документ, по данным Минэнерго, «входит в число основных соглашений проекта: соблюдение Технического кодекса имеет ключевое значение для параллельной интеграции энергосистем стран Центральной и Южной Азии».

О проекте CASA-1000
Проект электроснабжения Центральной Азии и Южной Азии (CASA-1000) позволит экспортировать излишки гидроэлектроэнергии из Кыргызстана и Таджикистана в Афганистан и Пакистан.
Официальный запуск реализации проекта CASA-1000 состоялся в мае 2016 года в городе Турсунзаде при участии глав государств и правительств четырех стран-участниц проекта.
В рамках данного проекта будет построено 1387 км линии и две конверторные станции для передачи 1300 МВт электроэнергии.
Совокупный бюджет строительства этой линии составляет около $1,2 млрд., стоимость таджикской части проекта - $344, а кыргызской - $200 млн.
Ожидается, что доходы Таджикистана и Кыргызстана от экспорта электроэнергии, по самым скромным подсчетам, будут составлять более $250 млн в год.
